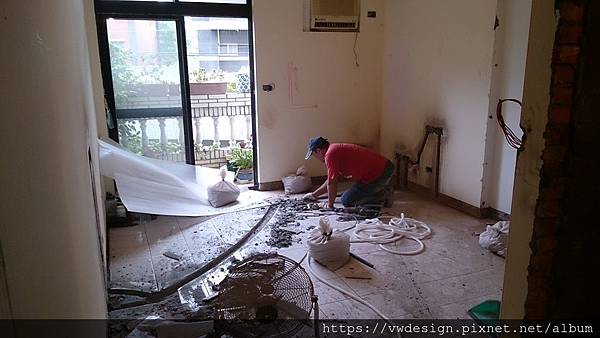

經過水電師傅兩週的努力後,輪到泥作進場囉!
第一天先搬進他們的"給西"

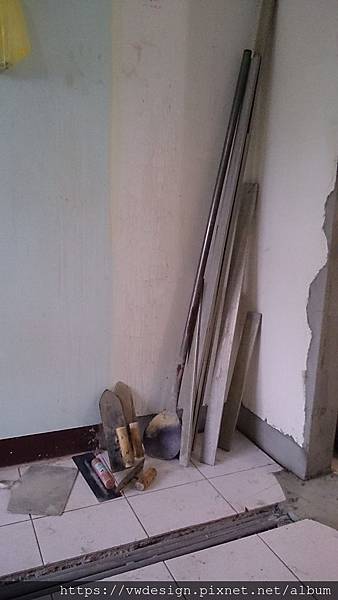

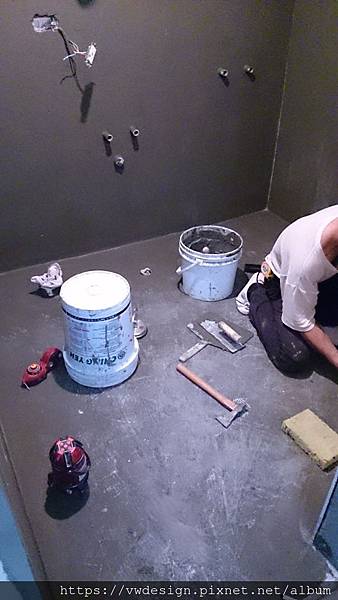

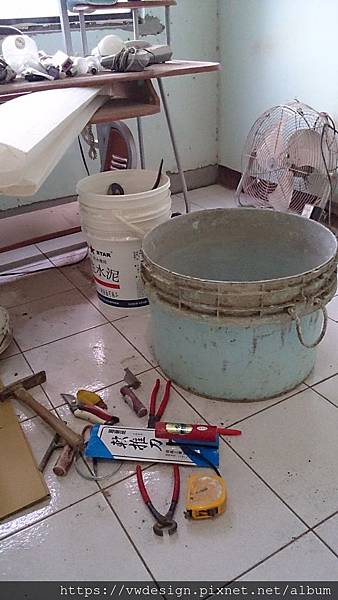

有大水桶、榔頭、老虎鉗、皮尺...等等。

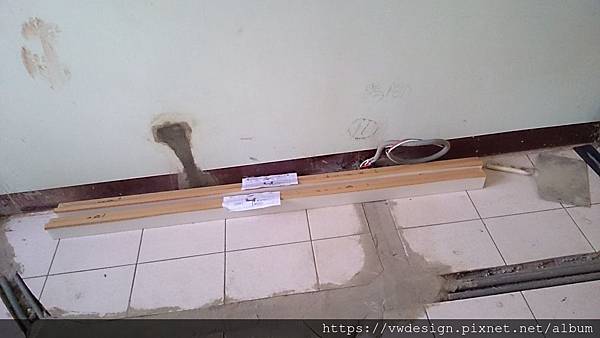

另外還有刮尺、各式鏝刀、土撥...
因為浴室規劃有乾濕分離的淋浴門
所以要預先備料人造石門檻
同時還要進磚頭
要先浸水預置以備砌磚工作

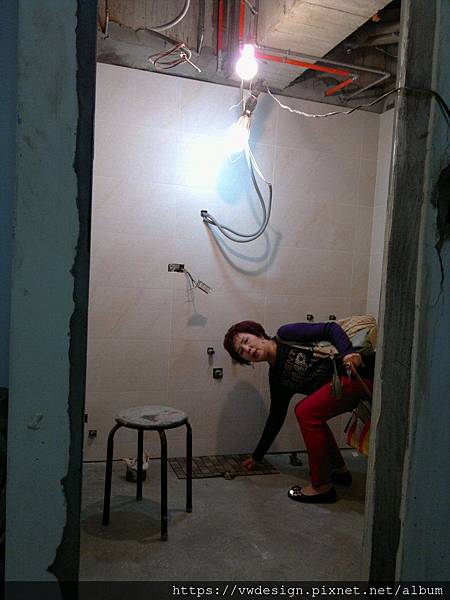

之前在勘察現場時屋主反應有廁所異味的問題
當時我判斷應該是廁所管道間上方未封閉

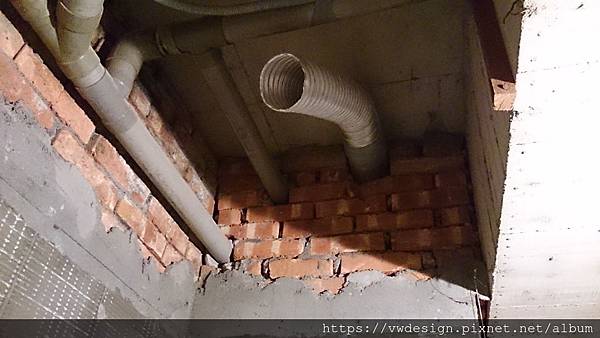

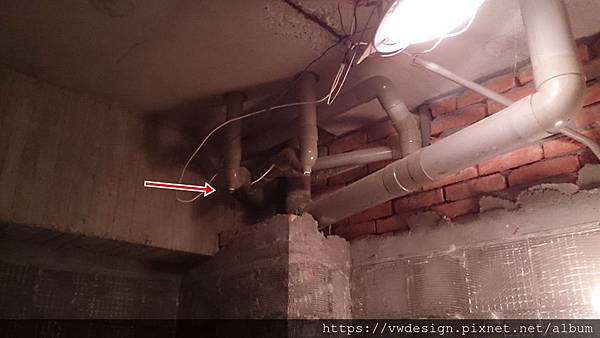

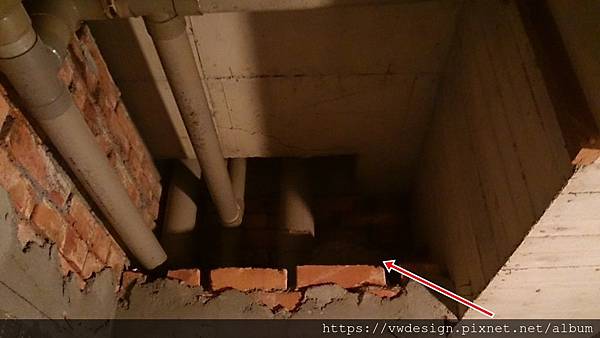

後經拆除天花板時證實確實沒封,而且還蠻大洞的
難怪廁所不管怎麼清掃都還是有味道
因為整棟樓住戶的廁所味道都從這裡竄進來囉!

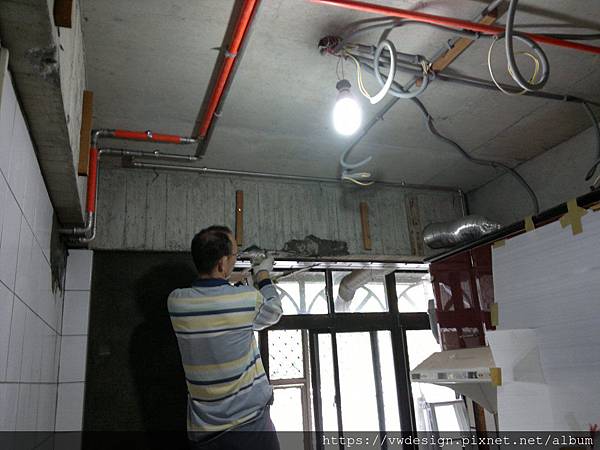

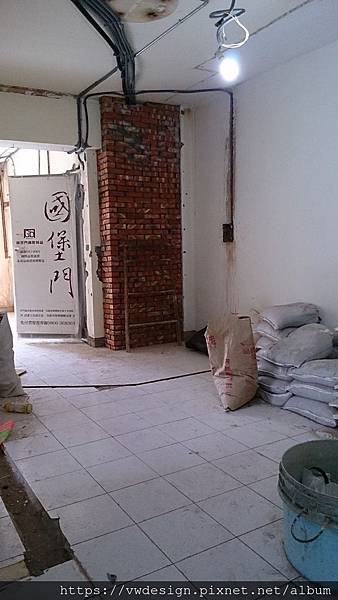

因為這個缺洞很大,所以要像這樣先用磚頭砌滿
主浴也是一樣,天花板以上都沒封
所以也要用磚頭砌滿封好
待之後再用水泥砂漿確實粉平

其他還有一些隔間變動的部份也要砌磚

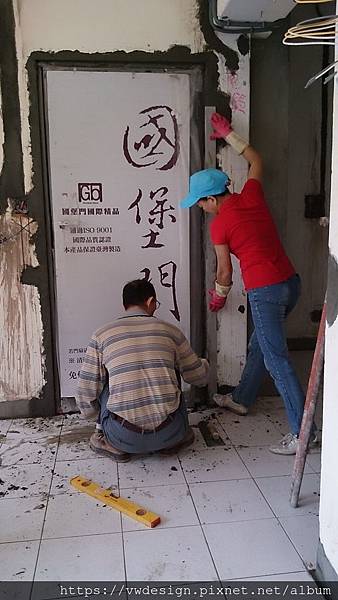

首先須依照設計圖做放樣的工作
這一個工作很重要
要確實對清楚了!
牆面要砌磚的交界處
除了抓出放樣的位置線

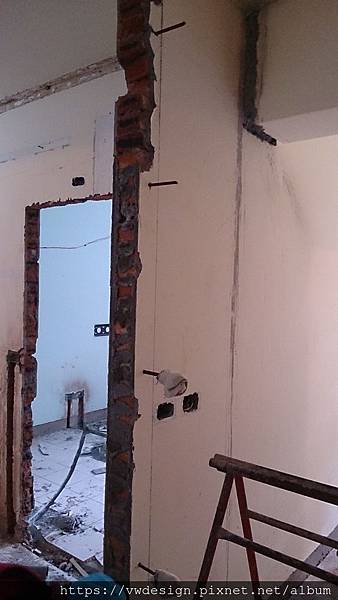

要注意交界點必須預植鋼筋
以避免以後容易開裂

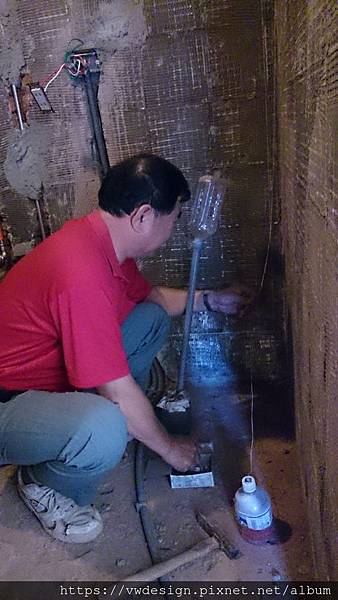

植入鋼筋之後
要加上軟質的包覆以免發生意外傷害
砌磚完成要待一段時間陰乾
才能進行後續的工作
在等待磚頭陰乾的時間時
可以安排貼磁磚處的標誌工作

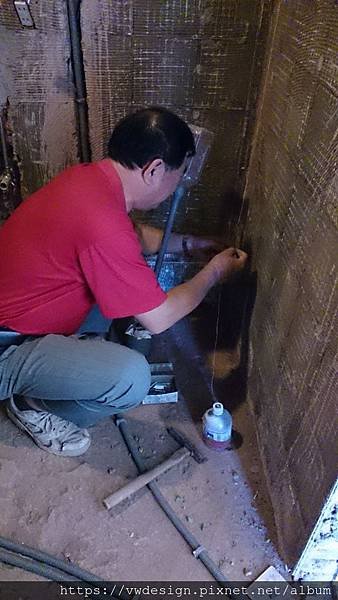

首先要用棉繩將基準線標示出來
這是一個需要耐心的工作
棉繩的位置為將來粉平時的依據基準
所以施作者必須對於粉平工作有相當豐富的經驗

拉好棉繩後要再貼上灰誌
這一段之前有介紹過了,這裡就不重複
請參考:灰誌作法
http://vwdesign.pixnet.net/blog/post/106747424
***一切就緒後就可以開始進行粉平工作
要用水泥 1:砂漿 3 的比例調配

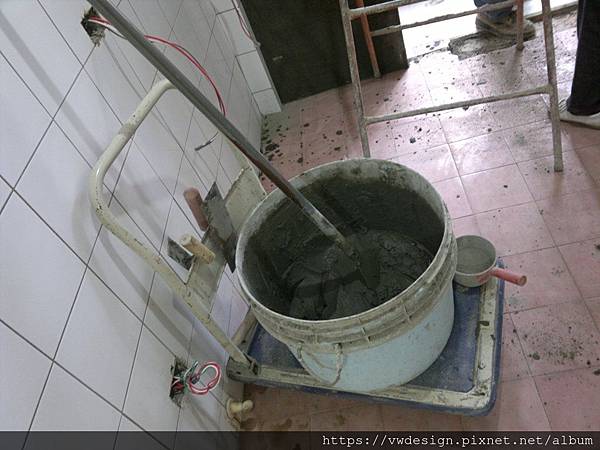

攪拌均勻後

一人負責供土,一人負責粉平

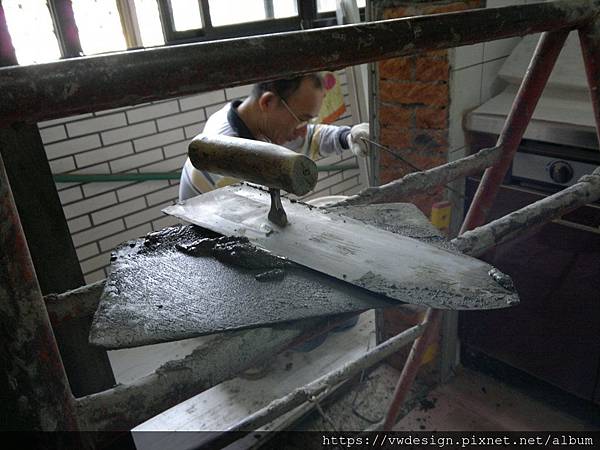

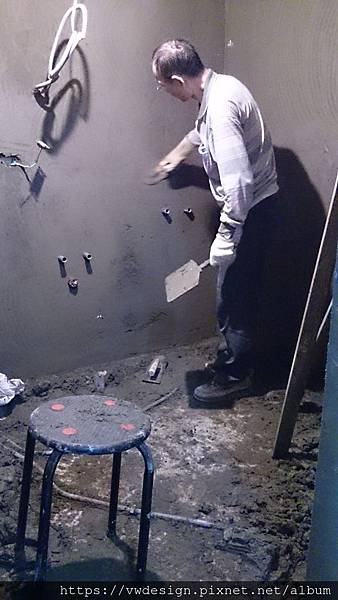

要多次壓刮及壓實至灰誌基準面露出
再逐一檢視粉平
轉角細節的地方要檢查一遍
務求平整度一致

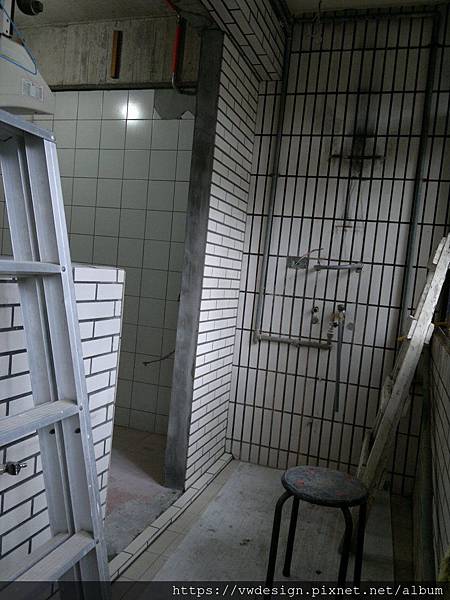

完成了廁所牆面的粉平工作
接下來要針對砌磚處及之前的打牆處做粉平
有些將來要封在天花板裡的樑角處
也可以請師傅一起處理
(雖然以後其實看不到...)
遇到有轉角處的地方
要使用夾具夾住兩邊的刮尺
並用水平儀抓好水平線
然後才是粉平

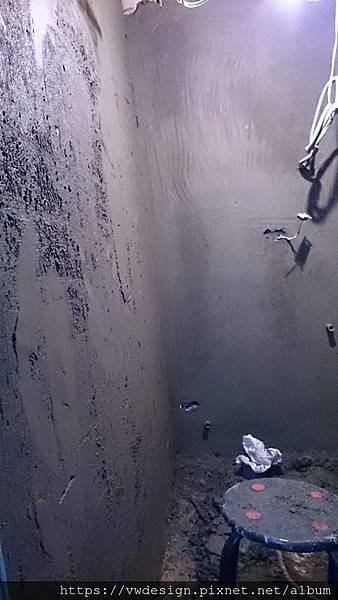

粉好的粗胚樣子

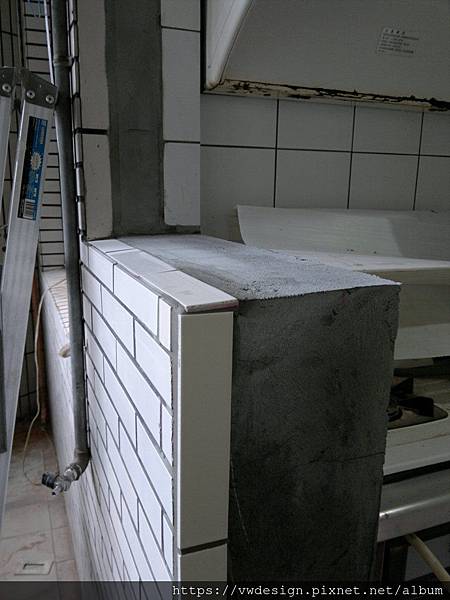

將來要立門框的地方也要粉平

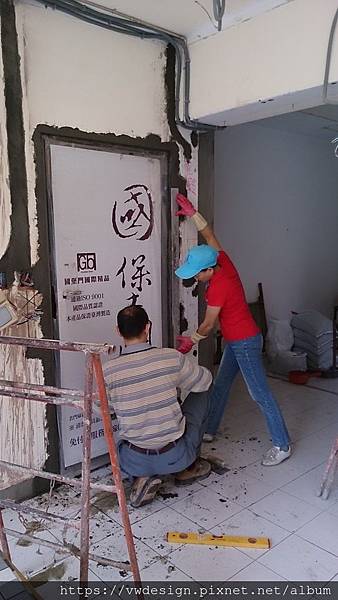

玄關大門的框邊粉平工作
要先填灌水泥砂漿
待第一道水泥砂漿初凝之後
就可以進行表面粉飾的工作
轉角處要用刮尺做基準邊
才能做出漂亮的轉角線條

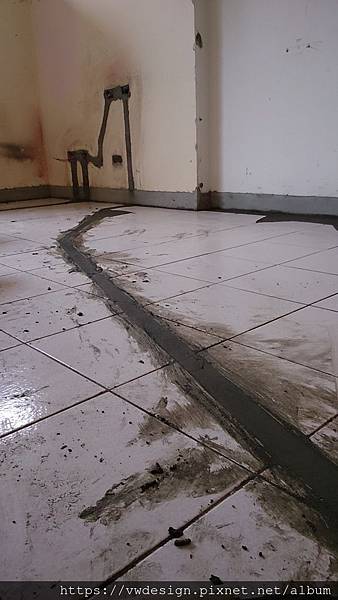

再來是要填補之前水電開挖的埋管管道
之前水電在牆上及地上鑿了許多的缺道
現在要逐一補滿粉平
雖然將來釘上木地板就看不到了
但是填實地面其實多花不了多少時間的

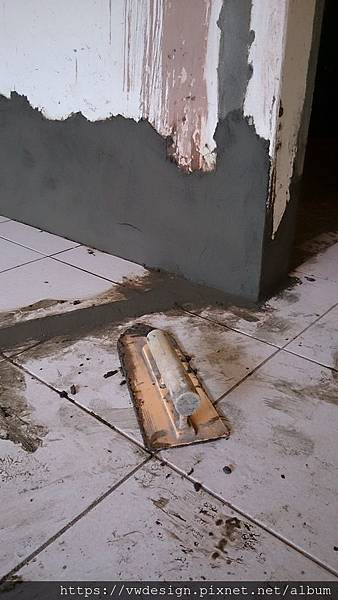

牆角處也要處理

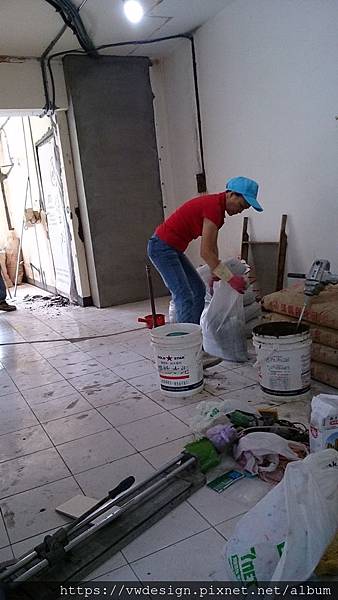

粉平後要用海綿將邊緣多餘的水泥擦拭乾淨

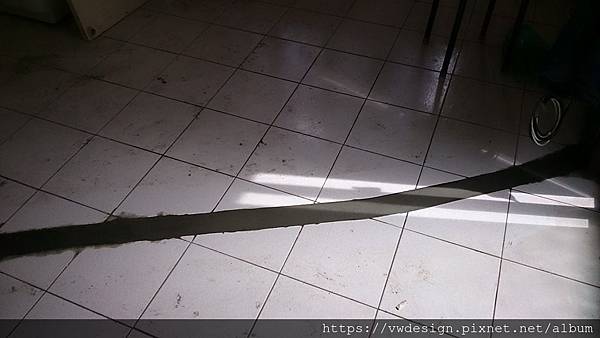

難得的陽光灑進室內
照在師傅剛剛完成的工作上
這種感覺很特別
待填補粉平的地方初凝後
要將地面清理乾淨
以備後續工作

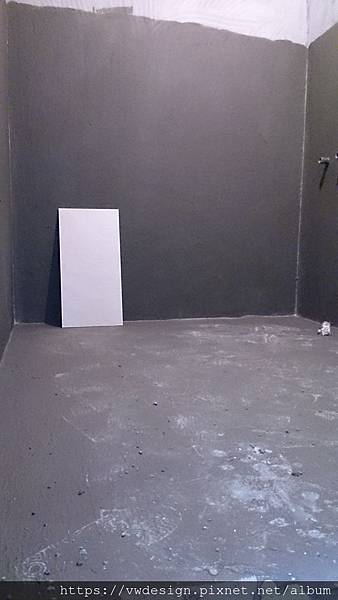

粉平完成並乾燥數日後
就可以開始施作廁所的防水工作
要薄而多次間隔塗刷,不要一次厚
防水工程完成後一樣要靜置數日
待其完全風乾
然後就可以進行貼磁磚的工作
貼磁磚當天一早
師傅就忙著聯絡事情,因為忘了帶一樣工具...
在等工具送來的期間
先進行磁磚放樣
要先計算磁磚的尺寸
這次貼的是30x60cm的磁磚+8x30cm的飾磚
所以先請兩位師傅幫忙舉一下位置
讓我與屋主方便確認效果及感覺

確認後就可以開始貼磁磚
這次挑的磁磚硬度很高

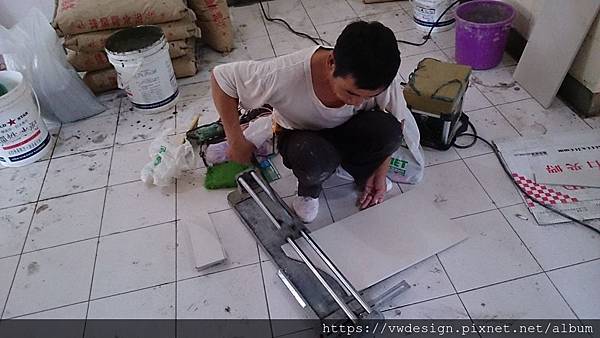

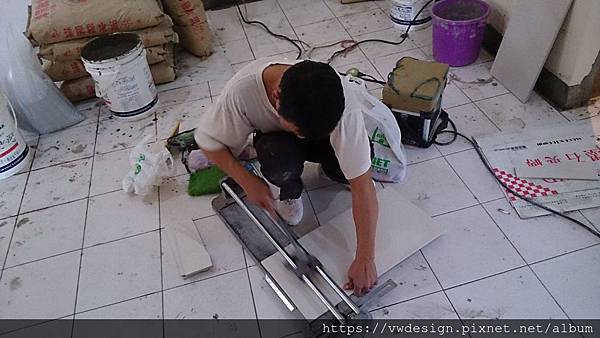

用磁磚切台非常不容易切割
所以耗損及失敗率很多
許多時候必須要用電鋸切割
有點費神費時
因此,不同的磁磚所需要花費的工時都不一樣
壁磚經過一段時間的努力大致完成了
接下來要進行地磚的鋪貼
由於屋主為65歲以上的年長者
所以我建議地磚採用止滑的馬賽克磚
一般大塊的磁磚雖然有止滑的
但是遇水時效果其實並不好
以我的經驗還是止滑的小塊馬賽克磚效果最好
請師傅先放了一小區馬賽克給屋主看一下感覺
我喜歡讓屋主盡量多參與過程
可以隨時保持良好與清楚的溝通
接下來就開始施作囉!

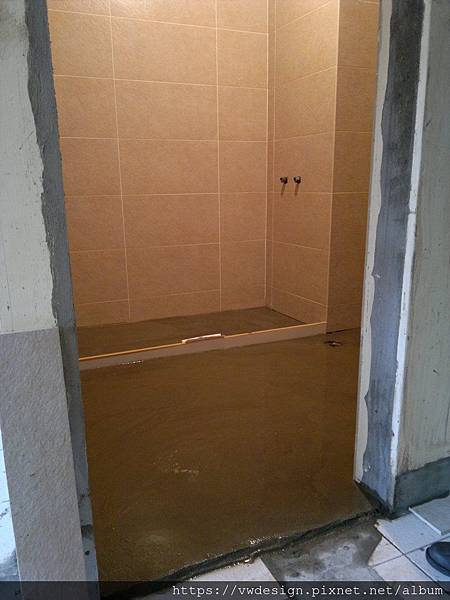

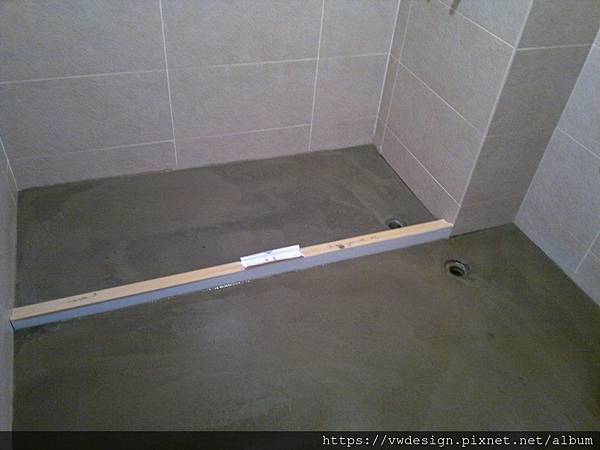

施作地坪時要抓出洩水坡度
並將淋浴門檻固定好
完成後要靜置待乾

貼馬賽克磚要多一道工序
必須先打底乾燥後
才做最後的面材鋪貼

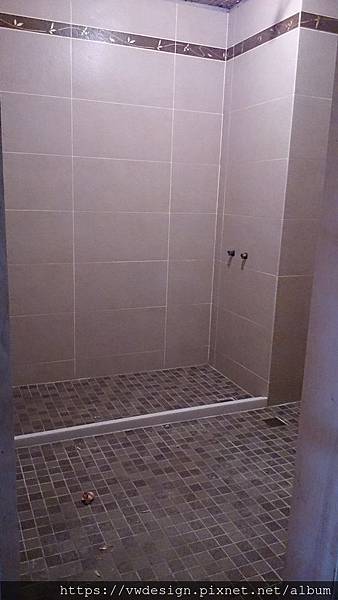

客浴完成馬賽克貼磚後的樣子
主浴也完成了
接下來就可以安排木作進場施作囉!
