- 5月 21 週日 201717:11
[室內裝修]大安區陳公館---水電工程
- 3月 10 週二 201510:45
[裝潢] 舊屋翻新林公館---水電工程
- 9月 23 週二 201411:04
[裝潢]老屋翻新葛公館--天然瓦斯

老屋翻新裝修過程中有一個很重要的工作
那就是天然瓦斯管線的安裝
- 9月 13 週六 201416:22
[裝潢]老屋翻新葛公館--水電

砌磚完成三日後
水電開始進場施作
- 4月 29 週二 201415:07

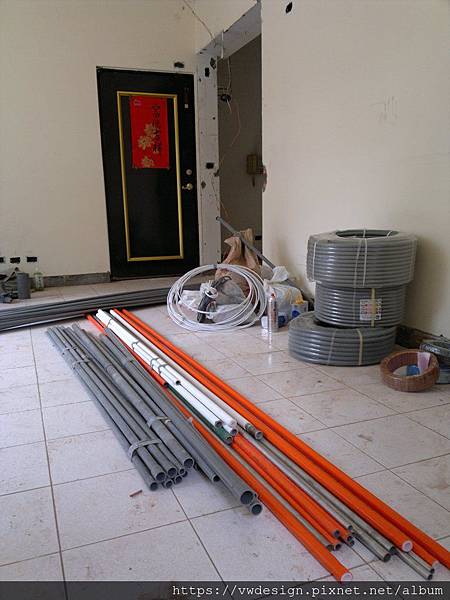

舊屋翻新土城設計案---水電篇

拆除工程完成後
- 8月 28 週三 201314:24
舊屋翻新中和設計案全記錄---水電工程篇
拆除工程完成後
接下來就要進入水電工程
***
水電工程是舊屋翻新裡很重要的基礎工程
從燈源-插座-開關-資訊線....再到冷熱給水-汙水管-排水管-排風管....等等
這許許多多的細節裡面
除了屋主的一些需求
還有更為重要的安全性
若不仔細將來很可能就要造成使用上的不便
甚至會造成漏水的情形
***

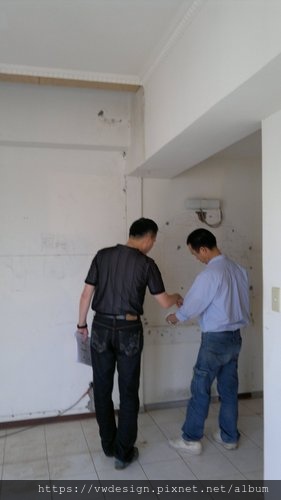

所以水電進場的第一天

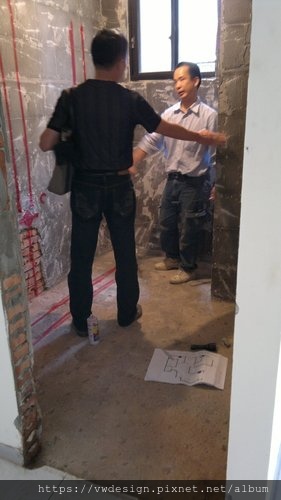

要現場跟師傅仔仔細細的對設計圖
師傅當然還是我最信賴的阿喜
作事小心謹慎
很難得的一位水電師傅
***
從最基本的位置在哪裡
用多少的線徑
以及埋暗管的路徑怎麼分配
很多很多細節.....

討論完電路
還要討論水路的部分
每種衛浴設備的相應尺寸都不同
必須要一一核對

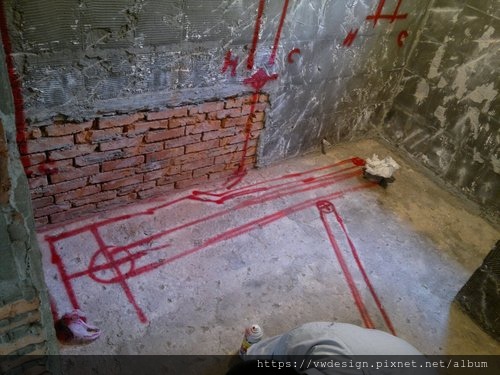

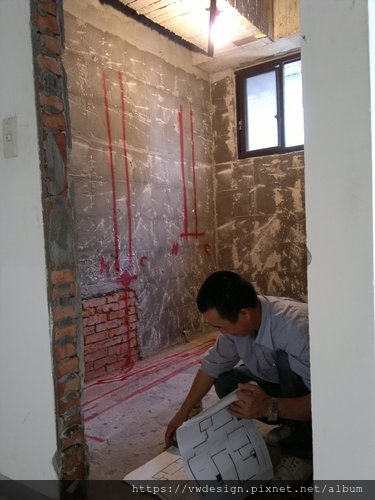

同時要請師傅放樣
將預計的位置標示出來
阿喜一邊看圖一邊發問
他問題超多的
常常會把我給問倒
他真的是一位思慮超細節的人
我都甘拜下風了
不過這就是我欣賞他的地方
能有緣跟這樣的師傅共事真的是我的福氣

阿喜放樣完成後
接下來我就要一樣一樣的檢查
看看高程+預留尺寸對不對
還有沒有漏掉甚麼沒標記的

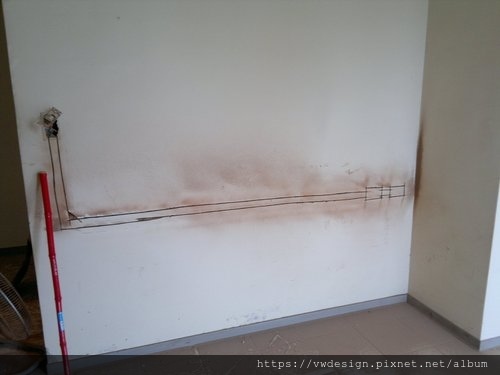

像這裡師傅就標錯位置了
趕緊跟師傅說明
請他修正後我再對一次

待我將全部放樣都確認後
就可以開始施工了
***

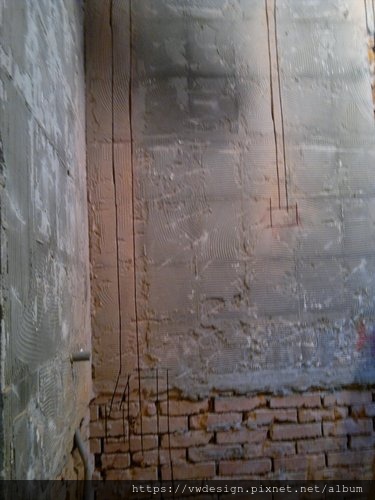

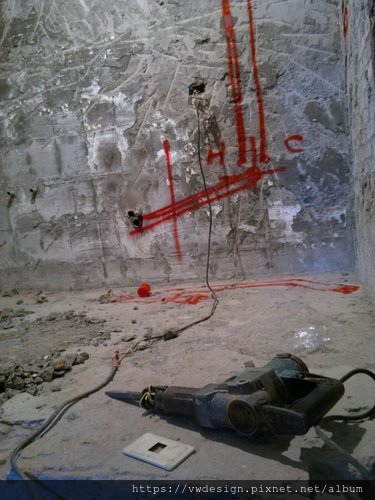

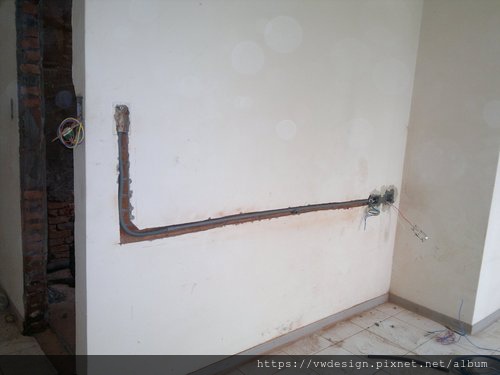

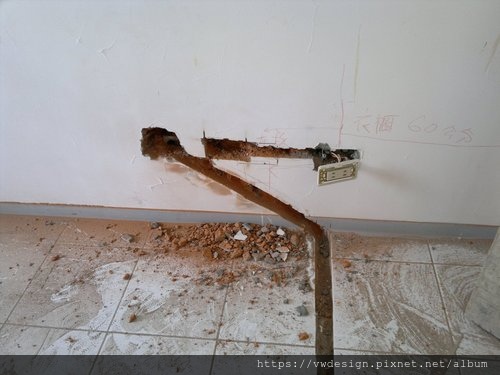

首先是針對埋暗管的部分進行鑿牆作業
鑿牆之前要先用砂輪機切出路徑來

切完之後再用打石機去打鑿
這樣比較不會打得整道牆支離破碎

水路的部份也是先切出路徑來

切出路徑後
接下來就開始打鑿出埋暗管空間

地面的路徑要注意是否夠深
以免將來埋管時會造成凸出現象
讓木地板無法釘平

一個蘿蔔一個坑
一定要作準了

這個案場我設計採"上行給水管"的方式
只要是舊屋翻新的案場
我都要求這種施工方式
因為上行管可以避免與樓下鄰戶有水路關係
如果有漏水情形只會漏到自家
不會漏到樓下鄰居家
這可以避免許多紛爭的機會

只是上行管的施工方式較為費工費材料
往上走的水管因為梁柱因素會需要作很多的彎頭

材質方面

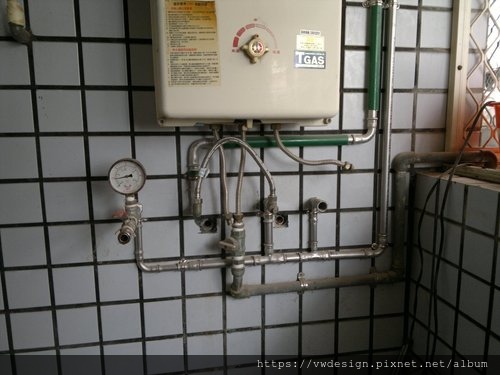

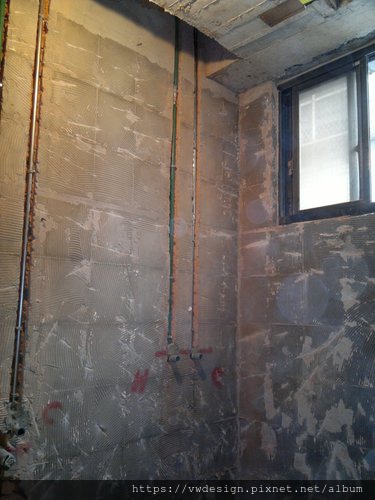

我是設計冷水給水採不鏽鋼管
熱水給水採不鏽鋼保溫管(綠色)
除了耐久性的品質考量
也要考慮冬天時熱水管保溫的作用
如此可以節省許多熱水器瓦斯的浪費

舊屋翻新還有一項應該要作的工作
就是要把從頂樓水塔接下來的水管
在室內加上一組控制閥
可以方便以後要關閉總水源時
不用再辛苦跑到頂樓
尤其冬天寒流的時候
另外還有一件工作要做的
就是等水電配好管線後

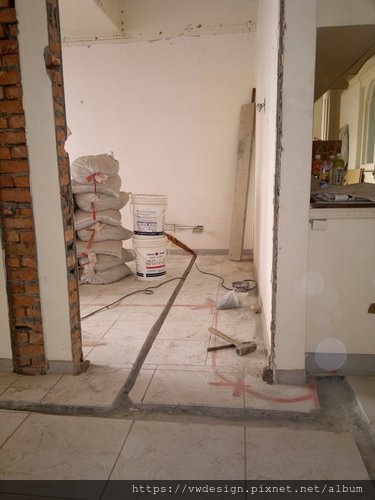

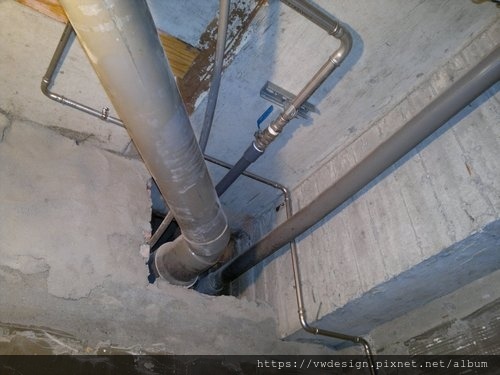

這一個管道間的洞一定要封住
否則將來會有樓下的廁所異味飄進來
那可就不優了

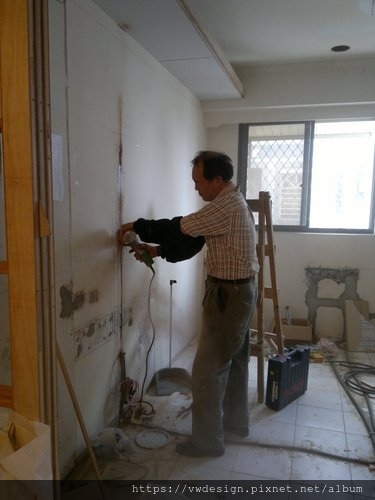

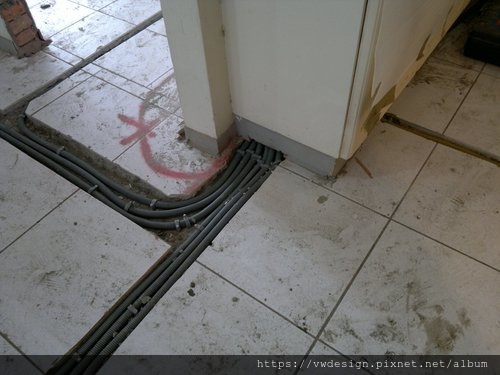

電管的部分一一置入

現在3C電子用品很多
所以一些相關的電話線電源線及網路和光纖等等
都應該要妥善設計好
並且一一分管進入主機區
最好不要一管多線
將來可能會造成干擾影響訊號

全部管線都完成之後
當然還要再對過一次
確認都沒問題就要進行水管水壓測試
通常是安排在週五進行
灌滿水壓後可以經過週六週日兩天
待下週一上工時再來檢查一下
水壓是否維持不變

測試水壓的期間

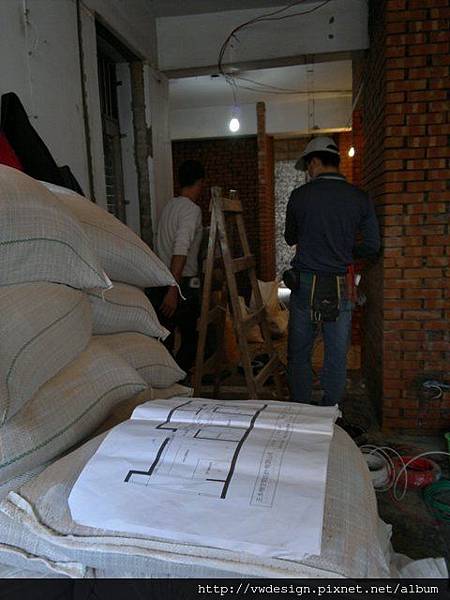

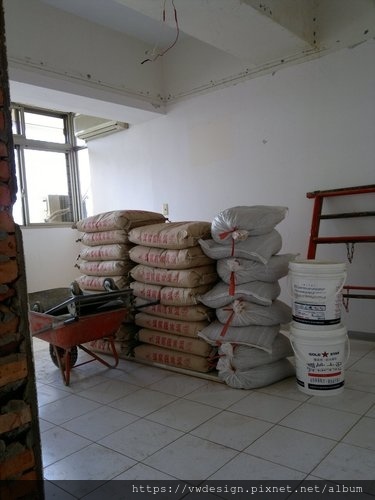

我安排泥作進水泥砂料
進到現場要求放置整齊
以方便後續工程的作業空間
因為工種出出入入太多
如果每個師傅都隨意放置工具材料
那工地再大也很快會淪為垃圾場了
除了看起來凌亂
也會嚴重影響工作效率

接下來就要換泥作師傅上場囉!
- 1月 10 週四 201311:58
關渡設計案全記錄--水電冷氣篇
拆除完成之後接下來就要開始進行水電及冷氣的配管
這種屬於內建的工程必須要很小心謹慎
萬一出錯將來可是難以挽救的

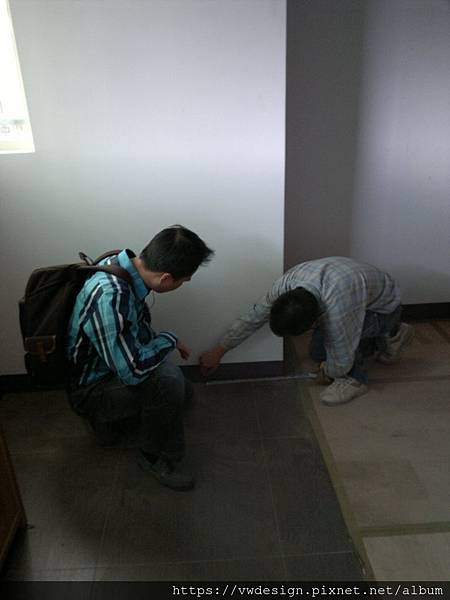

所以一早就趕到現場跟師傅一一核對設計圖

每個細節都要逐一討論
從位置 高度 材質到工法...等等

冷氣確認位置後
要請師傅進行洗洞作業
但在鑽鑿之前
還要確認一下結構等問題
千萬不能鑽到梁柱等主要結構

跟每個師傅一一確認叮嚀後
接下來就開始進行工程

要打鑿的
要拉管線的
每個細節都得看清楚了
我常覺得"錯誤"往往就藏在細節裡

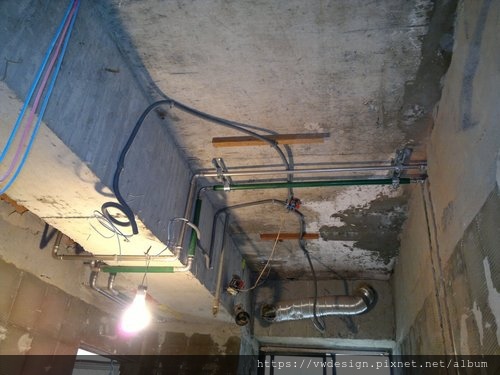

冷熱水管和排水管的配置

配置完成後要再檢查一次
然後灌水加壓測試三天
看看是否正常

冷氣的管線及排水也要一一檢查確認
轉角處是否有造成銅管變形?
排水管是否配置正確
接下來一樣要加壓測試

暗藏的電路要一一核對位置

線管轉彎處最好是作弧形彎
可以減少將來抽換線的順暢度

針對預作的電路要加上標記
以防將來木作拉錯位置

不斷的檢查就是為了要找出問題
然後請師傅修正
工程中要修改比較容易
待到最後才發現時通常就會來不及了

檢查無誤後
就可以開始將打鑿處填上水泥砂漿

![[室內裝修]大安區陳公館---水電工程 [室內裝修]大安區陳公館---水電工程](https://pic.pimg.tw/vwdesign/1495357801-3031872646_n.jpg?v=1495357820)
